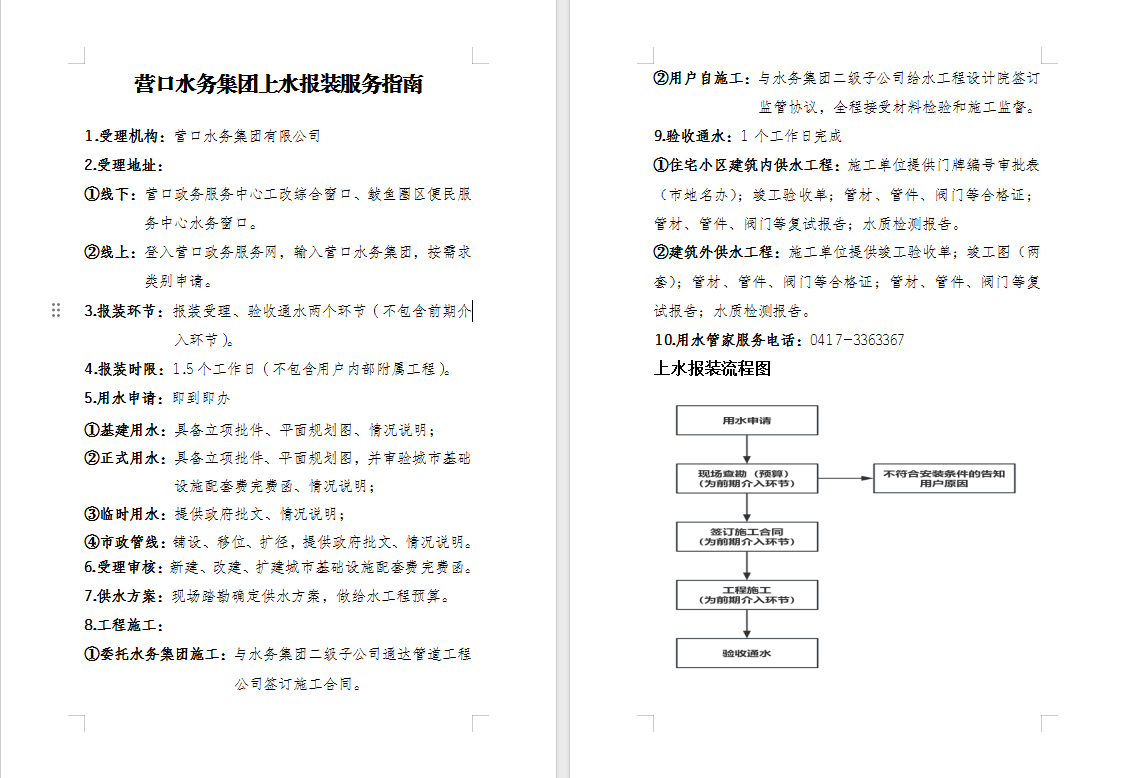

用水户申请上水报装流程

1、用水申请:用水申请到营口水务集团有限公司用水管理部办理,需提供发改委批件、规划图。基建用水即办即结。正式进户用水需提前办理。

2、给水设计:市给水设计院接到设计通知后,2日内会同用户进行现场查勘,基建用水设计3--5日,正式进户设计13个工作日以内。用户办理供水设计需提供资料如下:

1)道路管线设计:管网综合断面图原件、排水平面及纵剖断面图原件、路中及各交叉路口的54坐标原件、道路转弯曲率半径原件。

2)基建用水设计:室外地坪绝对标高、厂区及建筑规划图原件、管网综合图原件、规划地界和建筑物单体54系坐标原件、审核后的建筑施工图。

3)进户供水设计:基建用水的全部资料、厂区或建筑的给水设计方案、确定生产、生活及商业网点用水量、水表安装施工图;给排水和消防设计总说明原件、平面布置图原件、系统图原件、室内给水管道设计审核意见书原件。

4)消防用水设计:室外规划地坪绝对标高、厂区及民用建筑规划图原件、管网综合图原件、规划地界54系坐标和建筑物单体54系坐标原件、厂区或民用建筑的给水方案、给排水和消防设计总说明原件、平面布置图原件、系统图及消防设计专篇原件、消防水池及消防泵房的全套设计施工图原件、消防局备案的室外消防规划图及审批意见原件。(原件用完后返回)

3、费用缴纳:给水工程设计完毕,用户缴纳设计费,预算审核后缴纳工程费、基建水费。

4、工程施工:施工单位接到设计传递后,2日内与用户联系进行施工查勘,签订施工合同后按约定时限完成施工。

5、验收通水:工程结束进行验收,并开栓供水。



缺件登记和前置查勘服务

对于投资企业办理上水安装,除“发改委批件”外,投资项目前期未完善“规划图”等其他要件,水务集团可先行登记,并依据给水工程设计院的现有资料安排人员进行现场查勘,形成初步方案。最大限度缩短时限,满足投资项目登记、设计的需求,为施工图纸的设计做好准备工作。
